工事の目的Purpose
農用地や農業用施設の雨水等による災害を未然に防止し、かつ地区外へ円滑に排水するための工事です。
2026年6月

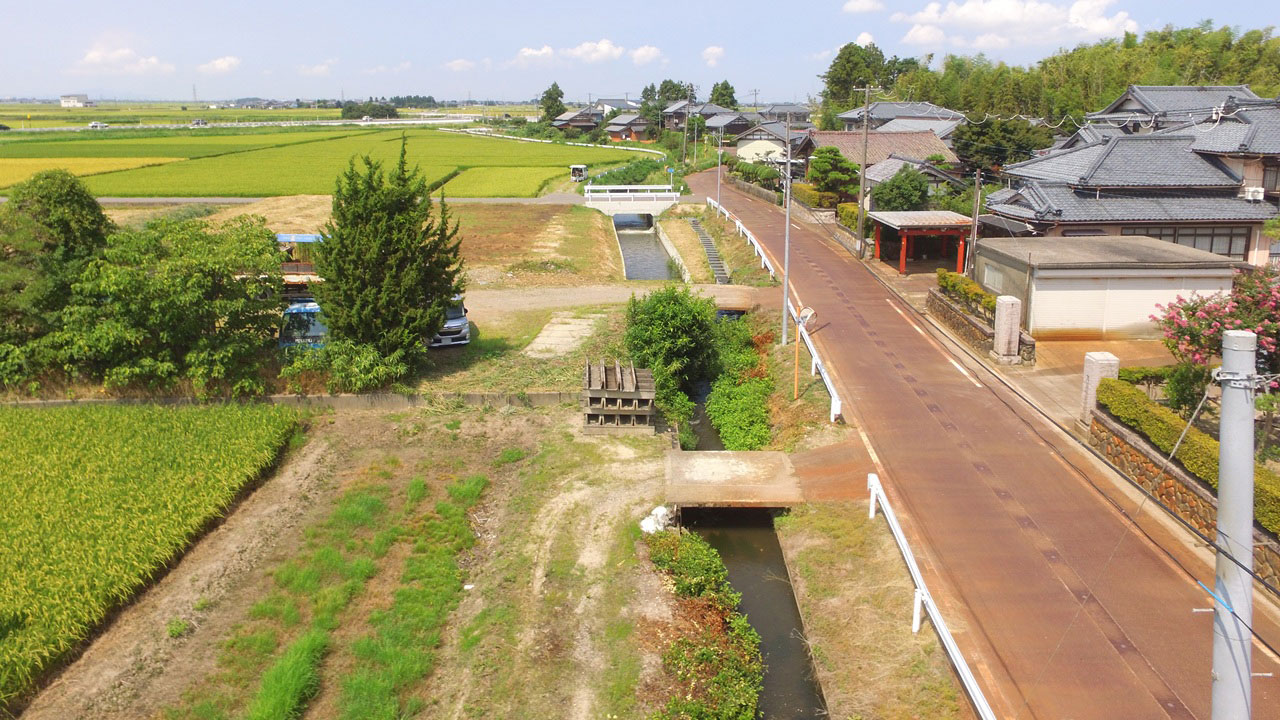

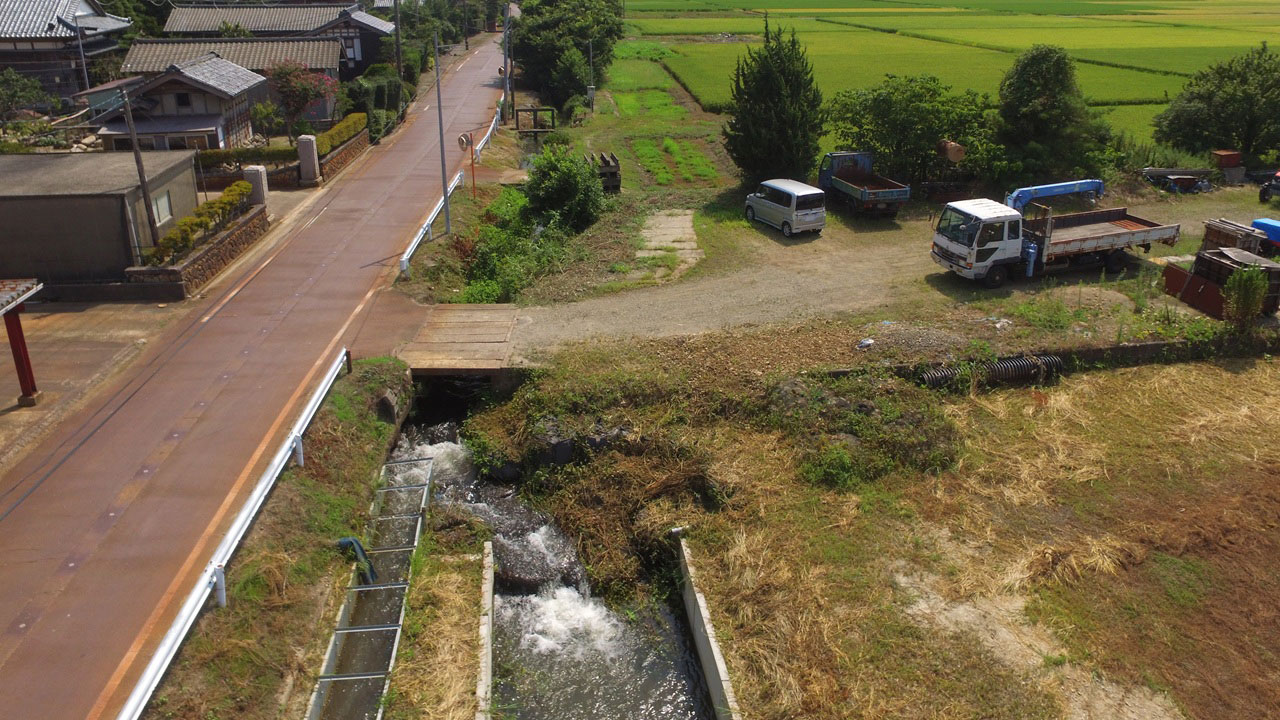

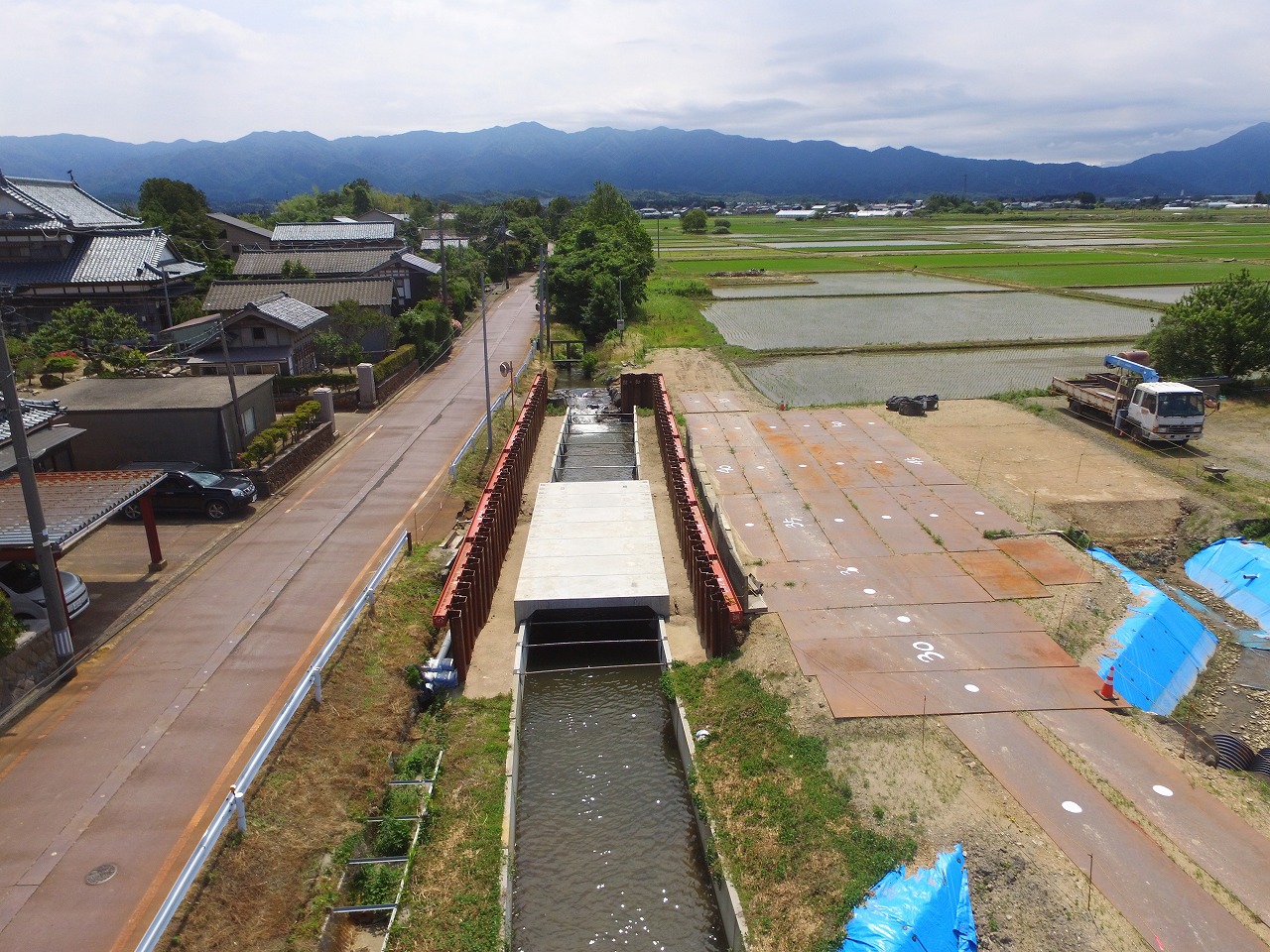

施工状況June
6月6日現在、
4月より農繁期の為休工しています。6月中旬より再開予定です。
2026年3月

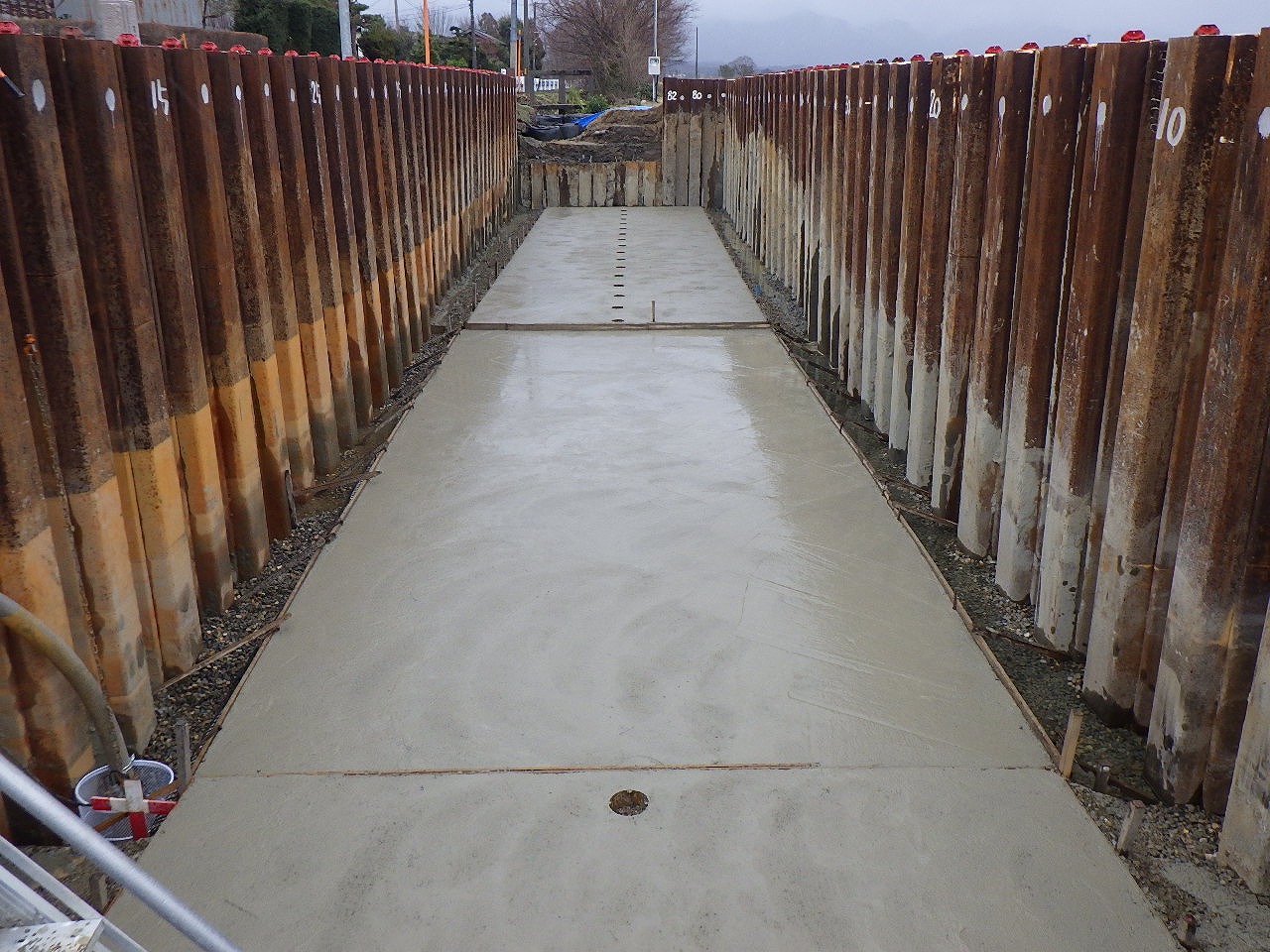

施工状況③March
2026年3月

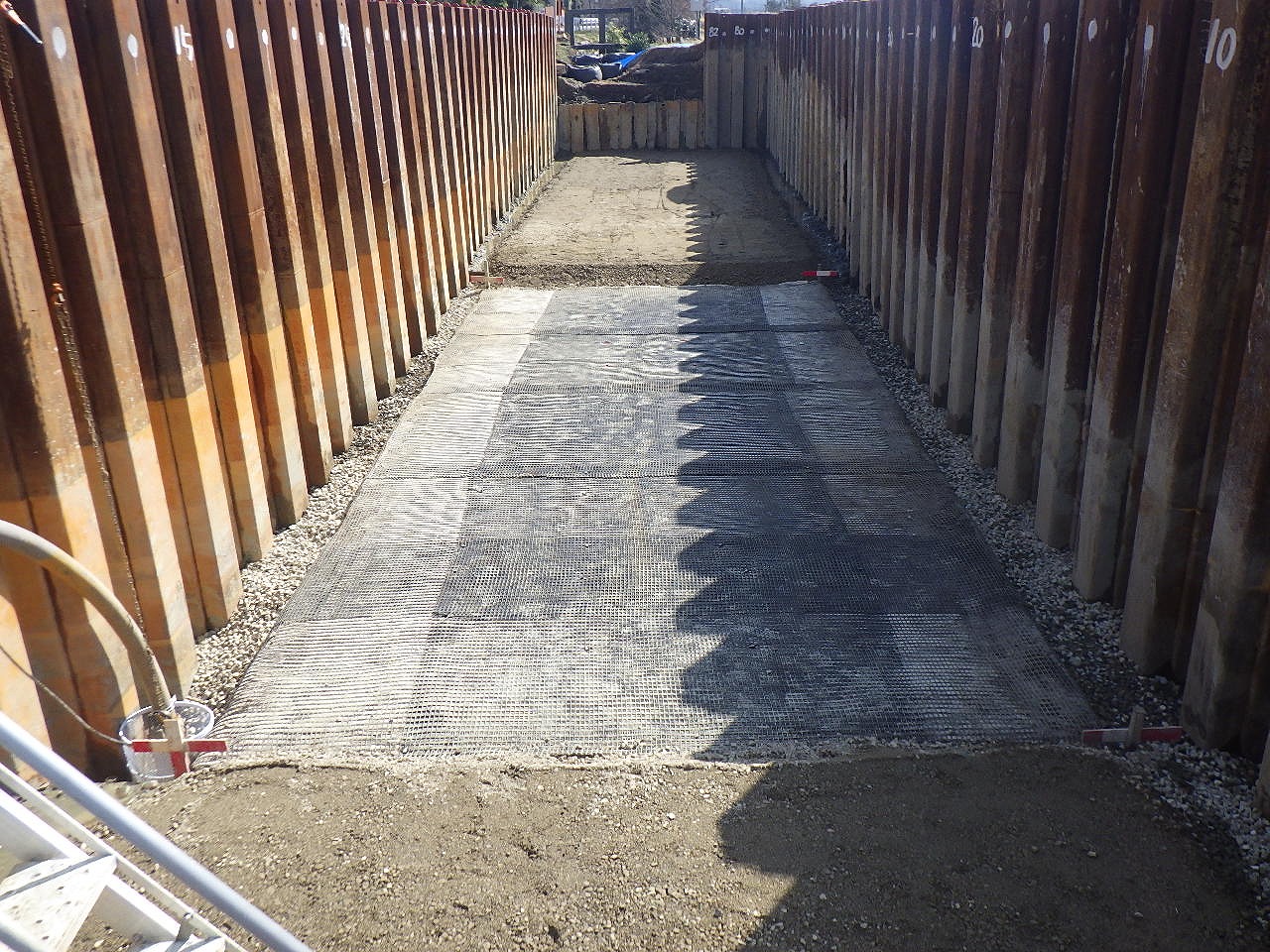

施工状況②March
2026年3月

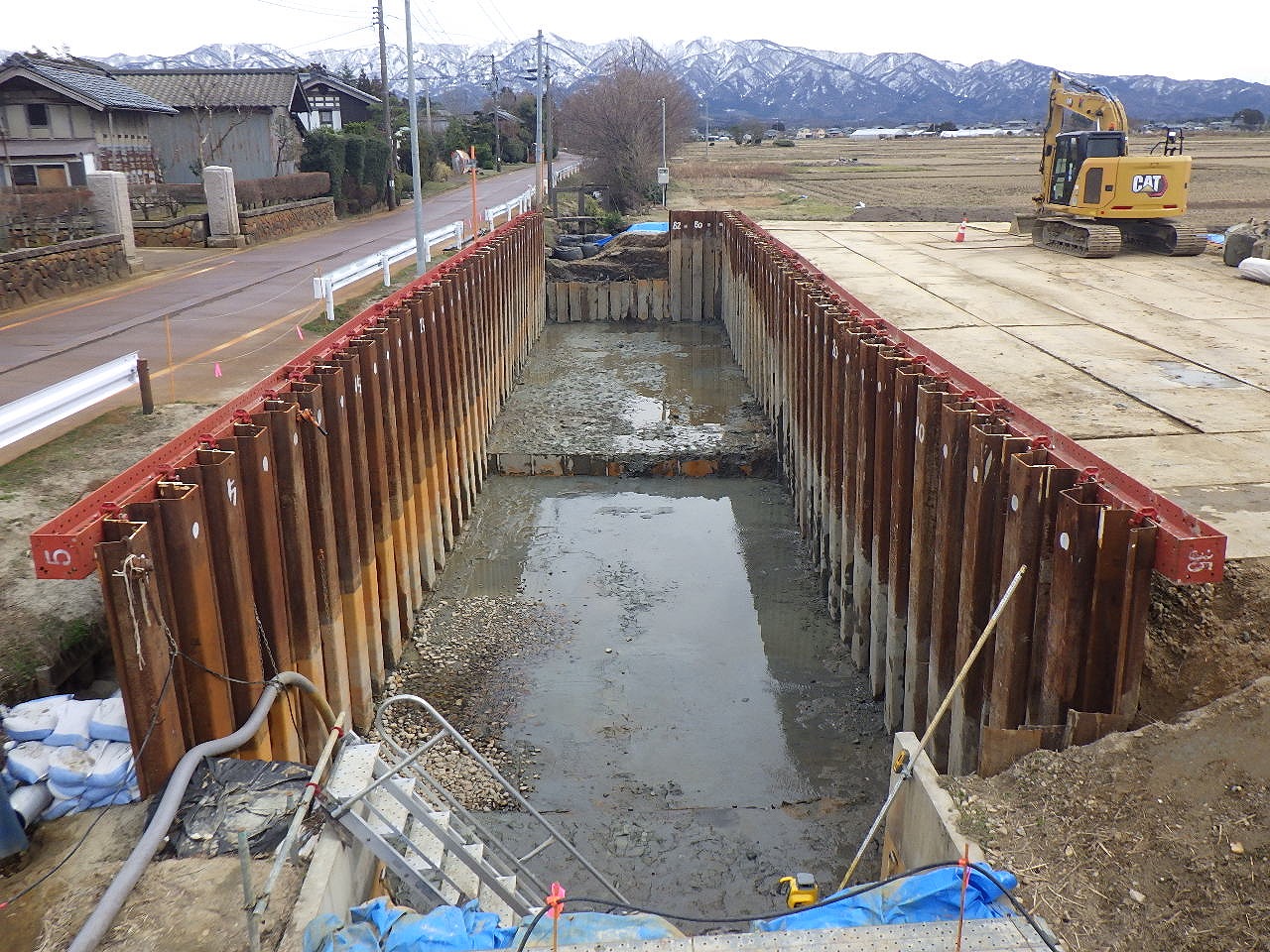

施工状況①March
2026年2月

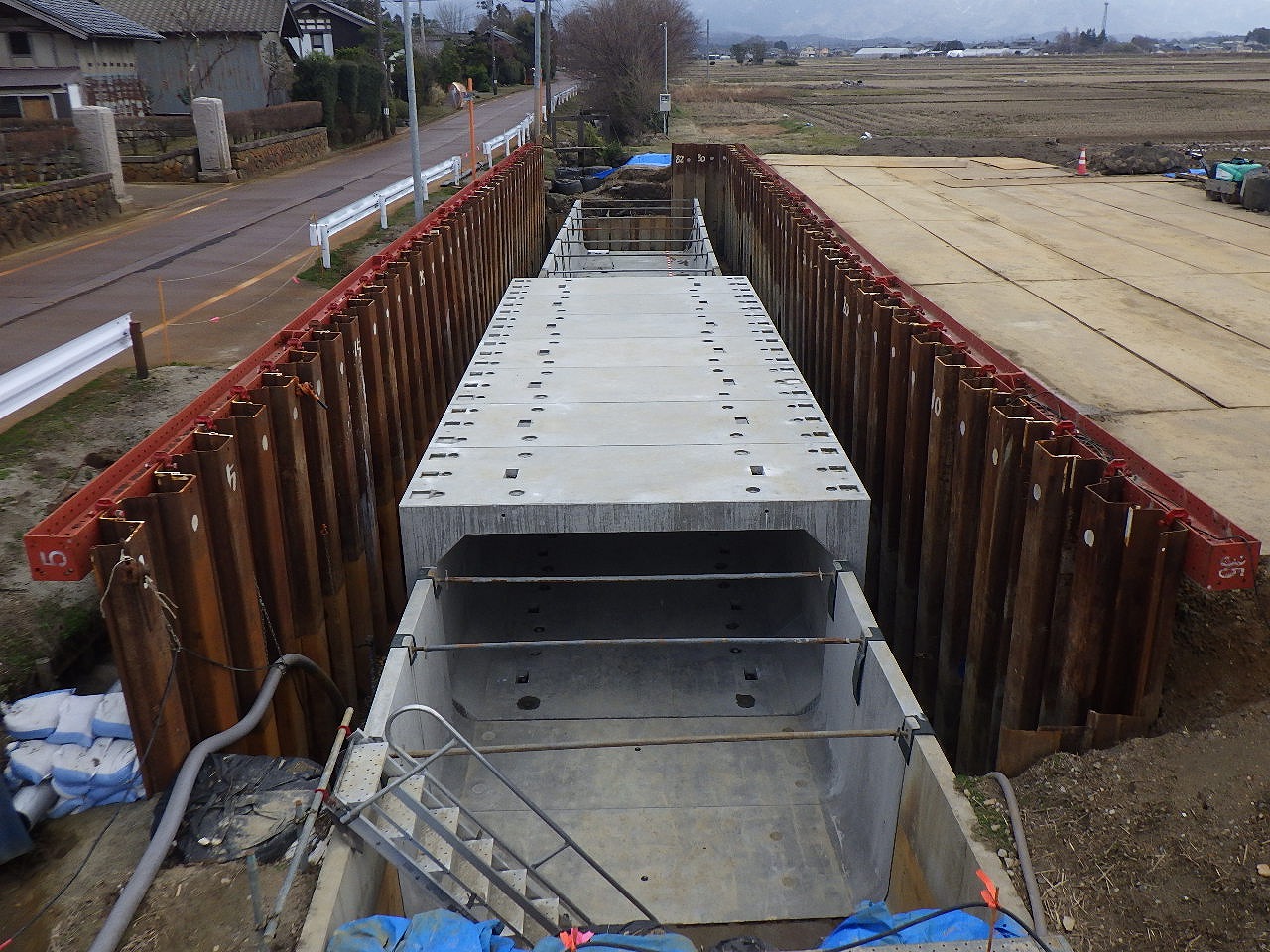

施工状況February
2025年8月
着手前August
着手前の現場状況です。
順次作業を行わせていただきます。
今後とも当工事をよろしくお願いいたします。
工事の概要Contents
| 工事名 |
花立川地区 第7次工事 |
| 工事場所 |
新潟県阿賀野市福田 地内 |
| 工期 |
2025年8月7日~2026年7月31日(予定) |
| 作業時間 |
8:00~17:00まで ※作業状況により前後する場合があります。 |
| 発注者 |
新発田地域振興局 農村整備部 農村整備課 |
| 施工業者 |
株式会社加藤組 |
| 工事内容 |
排水路工 28.8m |

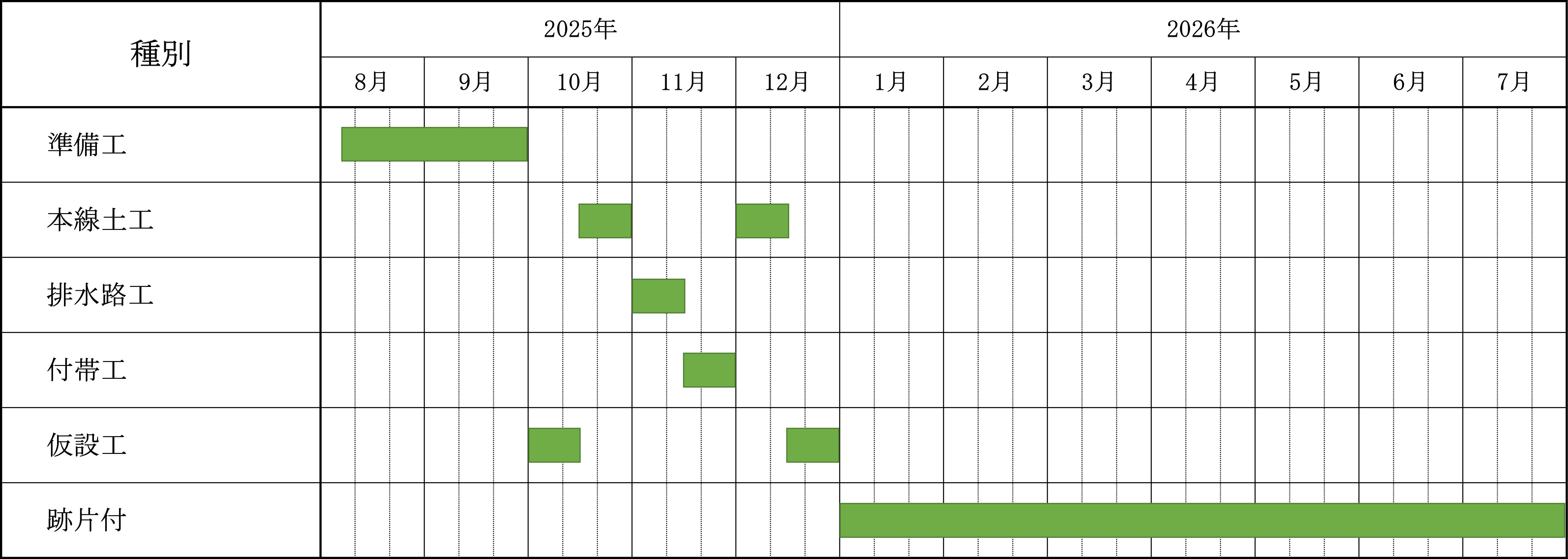

計画工程表Process Sheet
